Page 16 - Broschüre Stausee Losheim am See
P. 16
Bei den Bau- und und das Seebecken sowie die Einbuchtung des ken Schneefall nach Losheim und legte einen
Planierarbeiten im heutigen Strandbades waren einplaniert und weißen Mantel über das Stauseetal. Zu diesem
Stauseegebiet kam befestigt. Zeitpunkt war die Wasserfl äche bereits auf
es an manchen 2.000 Quadratmeter angestaut. Die Schnee-
Tagen zu so starker Anfang November waren alle Dammarbeiten schmelze, verbunden mit anhaltenden Regen-
Staubentwicklung, und auch die Arbeiten für den übrigen Seebe- fällen, sorgte dafür, dass der Stausee nun rasch
dass die Großbaustelle reich soweit abgeschlossen, dass die Anstau- in seinen Dimensionen wuchs und schließlich
sogar stundenweise phase terminiert werden konnte. Die Verwal- im Moment des großen Anstaus, in dem der
ganz zum Erliegen tung informierte die Öff entlichkeit und wies See seine volle Ausdehnung erreichte, gipfel-
kam. Foto: Gemeinde zudem alle Besucher auf mögliche Gefahren te. Am 26. Februar 1974 passierte das Wasser
Archiv im Seegebiet hin. Die örtlichen Einsatzkräfte erstmals die Überlaufschwelle. Einen Monat
später, am 26. März, waren das Seebecken
und das Strandbad bereits gefüllt. Ab die-
sem Tag fl oss das gestaute Wasser durch den
Normalüberlauf ab. Aus der Vision und Arbeit
vieler engagierter Menschen war Realität ge-
worden: Der Losheimer Stausee war geboren.
Nach der Einstauphase wurden noch fünf
Entspannungsbrunnen mit einer Tiefe von
35 Metern angelegt. Da der See sich selbst-
abgedichtet hatte, befanden sich die Wasser-
pegel dieser Brunnen unter der Überlaufhöhe
und können bis zum heutigen Tag zur Über-
wachung des Grundwasserspiegels genutzt
werden.
Im Seeumland gingen die Arbeiten in un-
der Feuerwehr, des DRK und der DLRG beauf- vermindertem Tempo weiter. Der Seerund-
sichtigten an den Wochenenden das Areal, wo weg entstand, provisorische Zufahrtsstraßen
sich immer mehr Interessierte einfanden, um wurden angelegt, da deren endgültiger
die Entstehung des Stausees zu verfolgen. Zuschnitt noch nicht feststand. Nun wurden
Der Grundablass konnte nach etwas mehr als auch die Hänge planiert und dort wo einst
einjähriger Bauzeit am 5. November 1973 ge- Rinder auf Wiesen geweidet hatten, wurde
schlossen werden. Wenige Tage später, am 13. erneut Gras eingesät. Am Ostufer errichtete
November, wurden die Schieber des Schalttur- die ortsansässige Firma Streif Eigenheime in
mes geschlossen. Nun erfolgte die besonders einer Rekordzeit von nur vier Wochen ein
spannende Einstauphase. Ende des Monats Restaurantgebäude, denn einen Einweihungs-
brachte der Wintereinbruch Frost und star- termin für Losheims neues Wahrzeichen

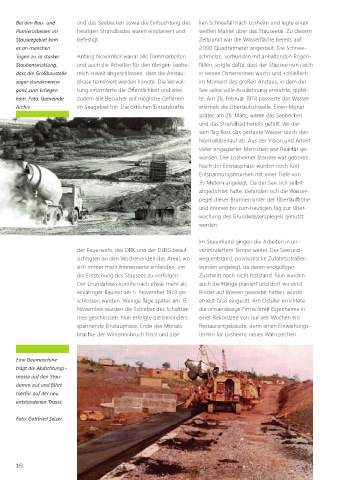

Eine Baumaschine
trägt die Abdichtungs-
masse auf den Stau-
damm auf und fährt
hierfür auf der neu
entstandenen Trasse.
Foto: Gottfried Selzer
16
